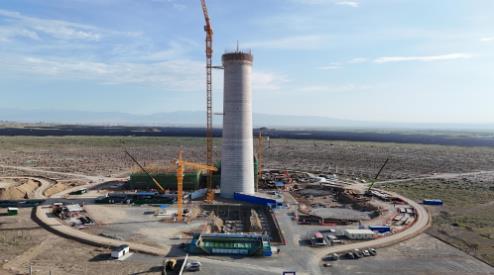

據CSPPLAZA平臺會員單位——甘肅安裝建設集團有限公司消息,6月25日,博州光熱項目核心工程吸熱塔完成第67節(100.5米層)的澆筑,吸熱塔施工順利突破百米大關。
吸熱(re)塔(ta)是塔(ta)式光(guang)熱(re)電站的(de)標志性建(jian)筑(zhu),是光(guang)熱(re)項目核心設施之一,博樂100MW光(guang)熱(re)項目吸熱(re)塔(ta)總高219.3米,其中塔(ta)筒部分178米,吸熱(re)器(qi)鋼架(jia)(jia)及(ji)管屏部分40米,為鋼筋(jin)混凝土結(jie)構,頂(ding)部外直徑18.1米,底部外直徑24.56米,塔(ta)體施工采用三(san)角架(jia)(jia)翻模連續施工技術,屬于(yu)高聳及(ji)承重結(jie)構,工程施工質量及(ji)安全管理(li)要求(qiu)都(dou)很高。
按吸(xi)熱(re)塔(ta)施(shi)工計劃(hua),項目(mu)部堅持每(mei)天(tian)鋼(gang)筋(jin)綁扎、模(mo)板及埋件安裝(zhuang)、混(hun)凝(ning)土澆筑(zhu)固定“三(san)班(ban)倒”的(de)模(mo)式,經過大(da)家的(de)不懈努力,吸(xi)熱(re)塔(ta)節(jie)節(jie)攀升,按期完成(cheng)了一(yi)個又一(yi)個節(jie)點目(mu)標。3月23日完成(cheng)地(di)下(xia)基(ji)礎澆筑(zhu),4月1日出正負零,開始主體結構施(shi)工,目(mu)前以平均每(mei)天(tian)1.5米(mi)的(de)速(su)度穩步推進(jin),計劃(hua)7月31日完成(cheng)吸(xi)熱(re)塔(ta)筒體封頂。
目前,光熱區其他各個(ge)主要單體也在(zai)同步(bu)展開(kai),按(an)計劃推進(jin)(jin)。主廠房已完(wan)成19.5米(mi)層(ceng)(ceng)澆(jiao)筑(zhu)(zhu)(zhu),正(zheng)在(zai)進(jin)(jin)行(xing)(xing)23.7米(mi)層(ceng)(ceng)施(shi)工;汽(qi)輪發電機基(ji)礎完(wan)成4.5米(mi)層(ceng)(ceng)澆(jiao)筑(zhu)(zhu)(zhu),正(zheng)在(zai)進(jin)(jin)行(xing)(xing)9米(mi)層(ceng)(ceng)施(shi)工;空冷(leng)(leng)島完(wan)成12.2米(mi)層(ceng)(ceng)澆(jiao)筑(zhu)(zhu)(zhu),正(zheng)在(zai)進(jin)(jin)行(xing)(xing)19.2層(ceng)(ceng)的(de)施(shi)工;冷(leng)(leng)熱鹽罐(guan)完(wan)成了換(huan)填層(ceng)(ceng)、基(ji)礎層(ceng)(ceng)的(de)澆(jiao)筑(zhu)(zhu)(zhu),正(zheng)在(zai)進(jin)(jin)行(xing)(xing)通風測(ce)溫層(ceng)(ceng)施(shi)工;化水車間完(wan)成獨立基(ji)礎澆(jiao)筑(zhu)(zhu)(zhu),正(zheng)在(zai)進(jin)(jin)行(xing)(xing)上部結(jie)構施(shi)工。
