CSPPLAZA光熱發電網訊:據玉門鑫能光熱第一電力有限公司方面消息,截至3月18日上午9時18分,玉門鑫能50MW塔式光熱發電項目已成功完成汽輪發電機組吊裝工作,這將為項目的進一步推進奠定基礎。
據悉,本項目發電機重130噸,汽輪(lun)機中低壓(ya)缸重120噸,在執行吊裝任務的(de)過程中,項目方采用650噸全地面(mian)吊車,經(jing)過各方人員的(de)精心配合(he),項目發電機設備(bei)于(yu)3月(yue)17日下午18時18分完(wan)成(cheng)(cheng)吊裝,汽輪(lun)機中低壓(ya)缸于(yu)今日上(shang)午9時18分完(wan)成(cheng)(cheng)吊裝。

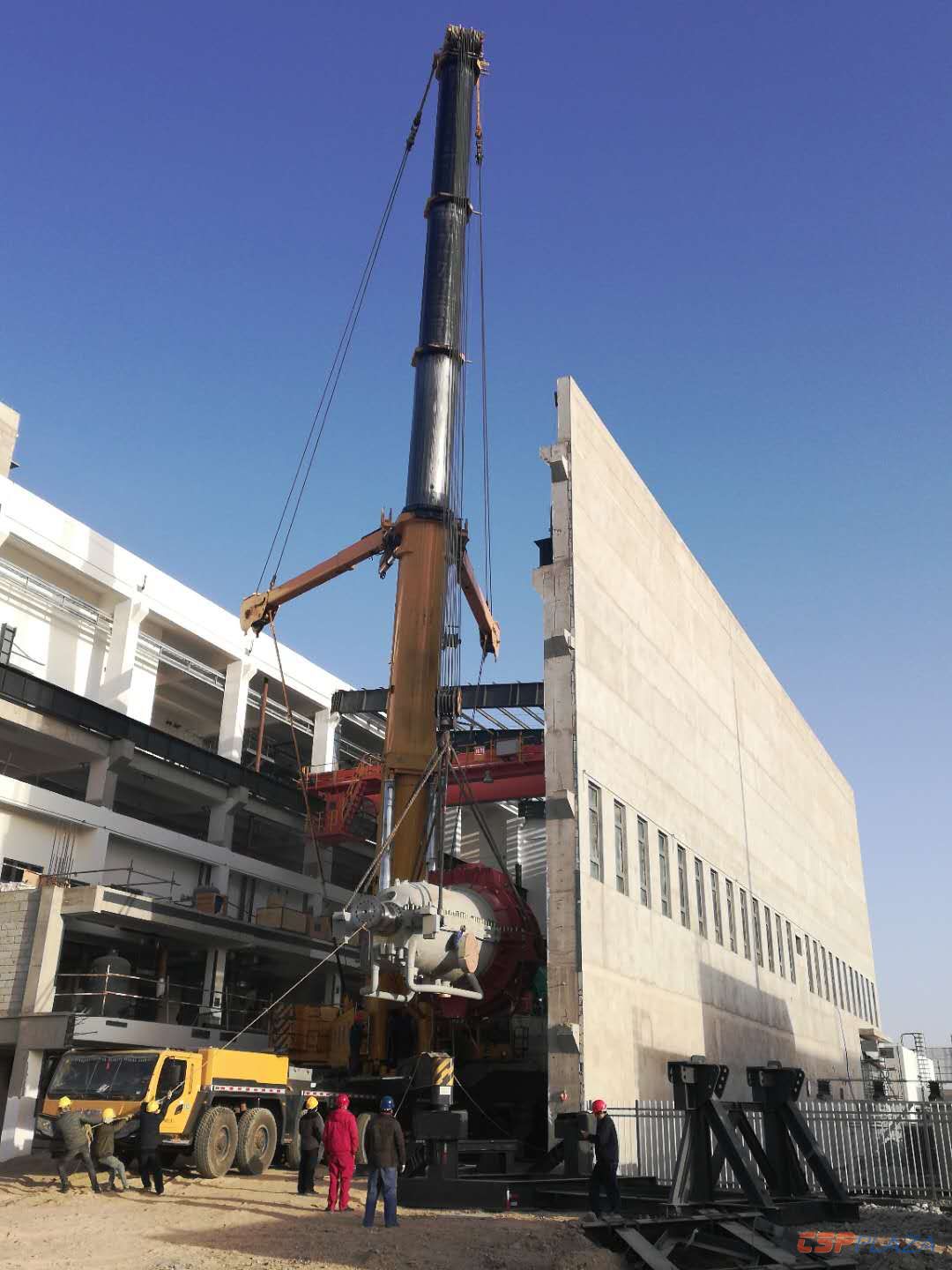

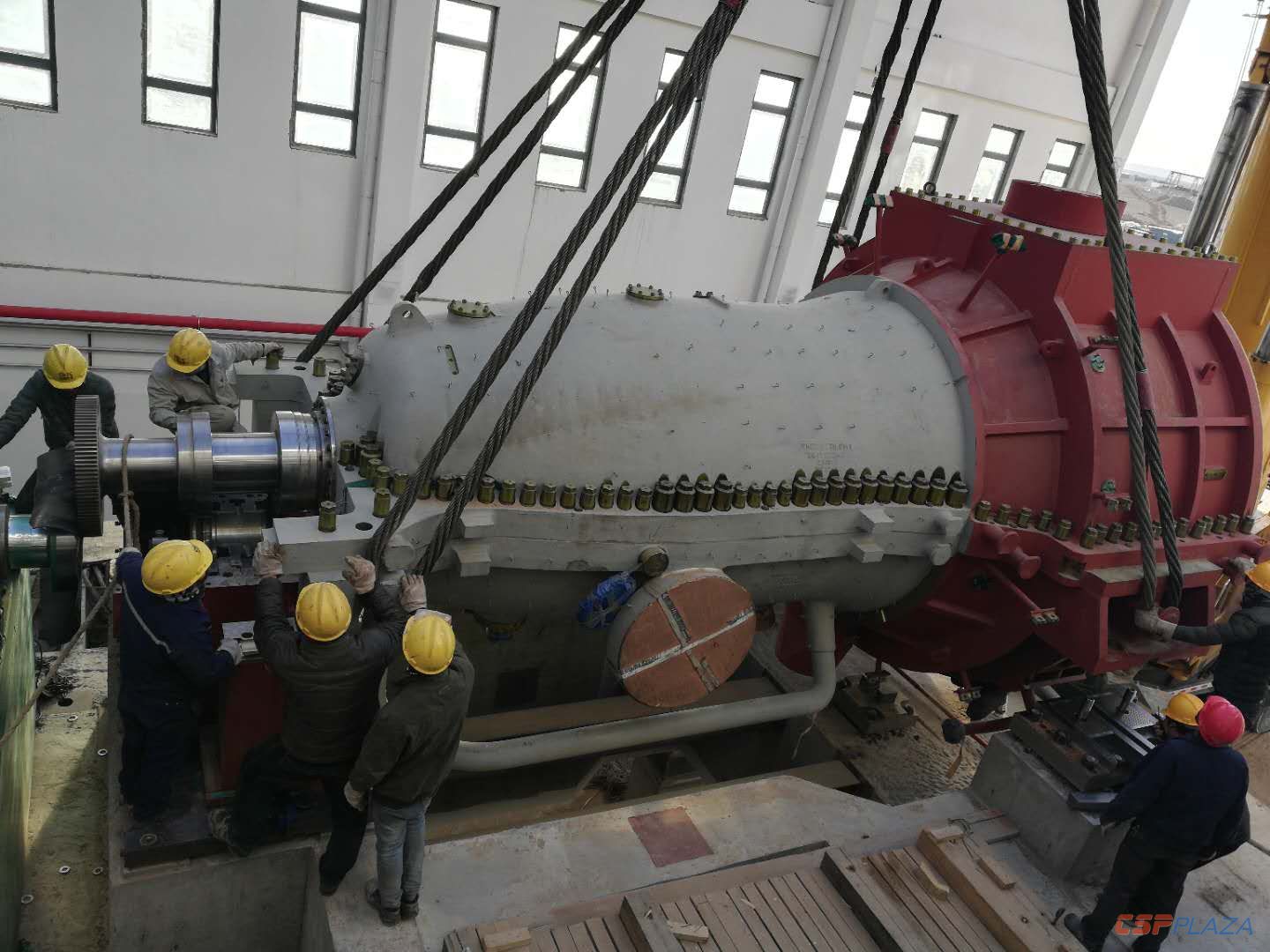

圖(tu):汽輪機中(zhong)低(di)壓缸吊裝現場

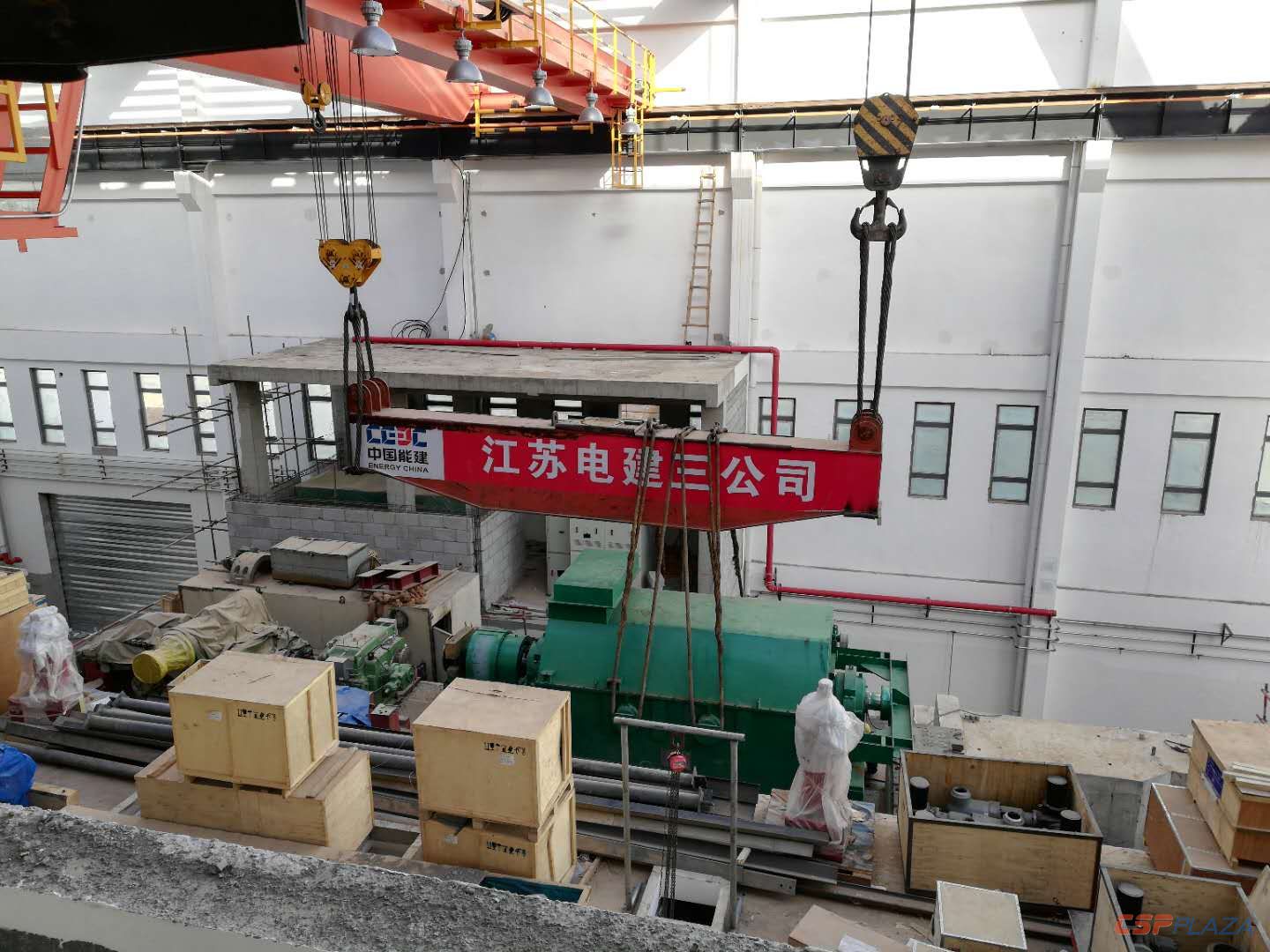

圖:發電機吊裝現場
據(ju)CSPPLAZA此前(qian)(qian)報道,該項目(mu)近期剛(gang)被列(lie)入2019年甘肅省(sheng)重大建(jian)設項目(mu)計劃(hua)。自春節后復工以(yi)來,項目(mu)便積極推進(jin)建(jian)設,力爭完成2019年6月(yue)30日前(qian)(qian)并網發(fa)電的目(mu)標。截至目(mu)前(qian)(qian),項目(mu)進(jin)度如下:
鏡場部分:1號模塊太陽島安裝(zhuang)已完(wan)(wan)(wan)成,完(wan)(wan)(wan)成500噸化(hua)鹽(yan),光熱(re)聯(lian)調基本完(wan)(wan)(wan)成。2號模塊二次(ci)塔正在頂(ding)升(sheng),目前頂(ding)升(sheng)高度30米,定日鏡安裝(zhuang)完(wan)(wan)(wan)成1646套。3號~10號模塊二次(ci)塔、緩(huan)沖罐、吸熱(re)器(qi)土建基礎已完(wan)(wan)(wan)成。3號~7號模塊定日鏡樁基已完(wan)(wan)(wan)成。
儲熱部分:中央冷熔鹽(yan)罐內、外罐已(yi)施(shi)工焊(han)接完(wan)(wan)成,并已(yi)進(jin)行水壓試(shi)驗,夾(jia)層保(bao)溫(wen)已(yi)基本完(wan)(wan)成,具備(bei)交付(fu)條件。中央熱(re)熔鹽(yan)罐內、外罐已(yi)施(shi)工焊(han)接完(wan)(wan)成,目前(qian)夾(jia)層保(bao)溫(wen)還在實施(shi)中,待氣溫(wen)提升后,完(wan)(wan)成水壓試(shi)驗。
動力島部分:蒸發器(qi)汽包、過熱(re)器(qi)等(deng)已到貨,鋼結(jie)構安裝完成90%;主機(ji)設(she)備汽輪發電機(ji)組已完成吊裝,其余設(she)備正在緊張(zhang)施(shi)工(gong)中。
并網條件:110kV送出線路(lu)共計28公里(li),108級塔基,目前已開挖完成50基,基礎(chu)澆(jiao)筑(zhu)完成30基。
玉門鑫能二次反射塔式(shi)50MW光(guang)熱發電(dian)項(xiang)(xiang)目為(wei)國家(jia)首批20個光(guang)熱發電(dian)示范項(xiang)(xiang)目之一(yi),占地(di)面積約3.69平方公里(li),計(ji)劃總投資17.9億元,設計(ji)年發電(dian)量(liang)2.16億千(qian)瓦時。
項目建(jian)成后將有15個集熱模塊(kuai),配置9小時熔鹽儲能系(xi)統。并網(wang)發(fa)電后,每年可為2萬(wan)戶家(jia)庭提供100%的(de)清潔(jie)電力,經(jing)濟效(xiao)益和節能減排效(xiao)益顯著。
