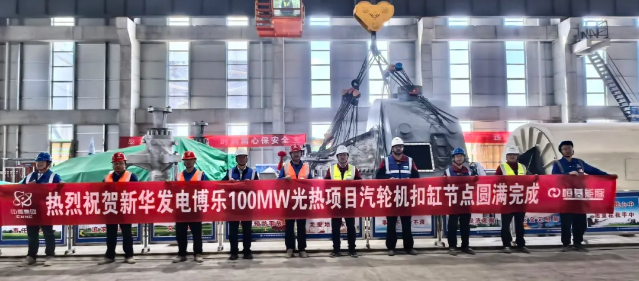

在(zai)新(xin)疆博州(zhou)廣袤的戈(ge)壁灘上(shang),一(yi)座新(xin)能(neng)源標桿工程(cheng)迎來(lai)關鍵突破。2025年4月19日(ri),由CSPPLAZA平臺會員(yuan)單位——恒(heng)基(ji)能(neng)脈(mo)新(xin)能(neng)源科技有(you)限公(gong)司(簡稱(cheng)“恒(heng)基(ji)能(neng)脈(mo)”)與甘(gan)肅(su)省安(an)裝(zhuang)建設(she)集團有(you)限公(gong)司(簡稱(cheng)“甘(gan)肅(su)安(an)裝(zhuang)集團”)聯合PC總承包的新(xin)華水力發電(dian)有(you)限公(gong)司博州(zhou)10萬(wan)千(qian)(qian)瓦(wa)儲熱型(xing)光熱配建90萬(wan)千(qian)(qian)瓦(wa)新(xin)能(neng)源項目(mu)(簡稱(cheng)“博州(zhou)項目(mu)”)順利完成汽輪機扣缸(gang)作業,標志(zhi)著這(zhe)一(yi)重(zhong)大工程(cheng)向全(quan)面投運再(zai)次邁出堅(jian)實一(yi)步。
作為項目關(guan)鍵(jian)設備供應商(shang)與(yu)服務方,面對汽(qi)輪(lun)機(ji)設備交付周期(qi)緊(jin)張、現場安裝調(diao)試(shi)復雜等挑戰(zhan),恒基能脈與(yu)東(dong)方電氣集團(tuan)東(dong)方汽(qi)輪(lun)機(ji)有(you)限公司緊(jin)密協作,以高效的(de)組織能力和(he)技術執行力,確保(bao)了這一關(guan)鍵(jian)節(jie)點的(de)順利完成。
恒基能(neng)脈博州(zhou)項目經理王成磊表示,為確保核心設備按期交(jiao)付,恒基能(neng)脈實施了全流程精準管控:
1、供應鏈保(bao)障(zhang)方面,由公司(si)高管親自掛帥,組(zu)建專項工作組(zu),多次赴(fu)東(dong)方汽輪機德陽(yang)生產(chan)基地協(xie)調排產(chan)計劃,成(cheng)功壓縮設備(bei)制造周期;

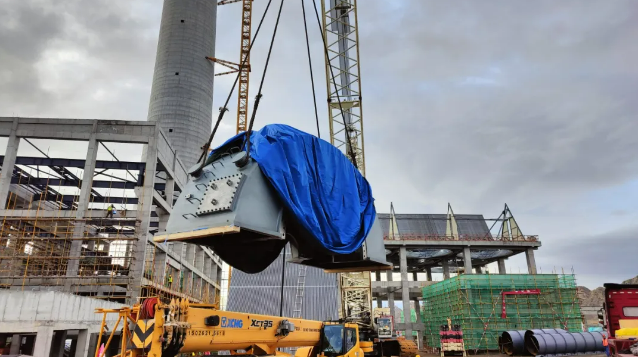

2、物流運輸(shu)環節創新采用"雙預(yu)案+專車押(ya)運"模式(shi),通過提前規劃備(bei)用路線、實(shi)時GPS追(zhui)蹤等措施,克(ke)服3000公里長(chang)途運輸(shu)挑戰,確保設備(bei)安全(quan)準時抵達;
3、現(xian)(xian)場管(guan)理上針對極(ji)端(duan)天氣(qi)頻發和復(fu)雜的現(xian)(xian)場作業環境,恒(heng)基能(neng)脈積極(ji)協同甘(gan)肅安裝(zhuang)集團(tuan),創新實施“動態卸(xie)貨管(guan)理機制”,實現(xian)(xian)現(xian)(xian)場卸(xie)貨驗收“零(ling)延誤(wu)”;
4、在設備安(an)裝調(diao)試關鍵階段,恒基(ji)能脈協調(diao)東方汽(qi)輪機有限公司組(zu)建資深工程師團隊(dui)常駐現場(chang),建立"7×24小時技(ji)(ji)術(shu)響應"機制,為汽(qi)輪機扣缸作業提供全程技(ji)(ji)術(shu)護航。
此次(ci)汽輪機扣(kou)缸節點的(de)(de)順(shun)利完成,為博州項(xiang)目(mu)(mu)光熱(re)電站(zhan)后(hou)續鏡場安裝、儲(chu)熱(re)系統調試贏(ying)得(de)了(le)寶(bao)貴的(de)(de)時間(jian),奠定了(le)項(xiang)目(mu)(mu)按期投運的(de)(de)堅實基礎,也(ye)為后(hou)續重大(da)項(xiang)目(mu)(mu)實施積累了(le)寶(bao)貴經驗(yan)。展望(wang)未(wei)來(lai),恒基能(neng)脈(mo)將繼續秉持“保節點、保質量(liang)、保進度”的(de)(de)原(yuan)則,進一步深化與各方合作伙伴的(de)(de)緊(jin)密協(xie)作,全力推進項(xiang)目(mu)(mu)后(hou)續建設,為推動我國新(xin)能(neng)源產業蓬勃發展貢獻力量(liang)。
