CSPPLAZA光熱發電網訊:法(fa)國(guo)Engie集(ji)團2月(yue)(yue)6日(ri)宣布,由其開(kai)發的南非裝機100MW的Kathu槽式光熱電站已經于1月(yue)(yue)30日(ri)正式進入商業(ye)化運行階段。
Kathu電站建(jian)于(yu)南(nan)(nan)非(fei)北(bei)開普省,是南(nan)(nan)非(fei)REIPPPP計劃(hua)第三階(jie)段B輪招(zhao)標項目(mu)之一。由蘇伊士環能集團GDFSuez(于(yu)2015年(nian)4月更名為Engie)開發(fa),西班(ban)牙(ya)Sener和Acciona組成的聯(lian)合體(ti)為該項目(mu)的EPC總承(cheng)包商。

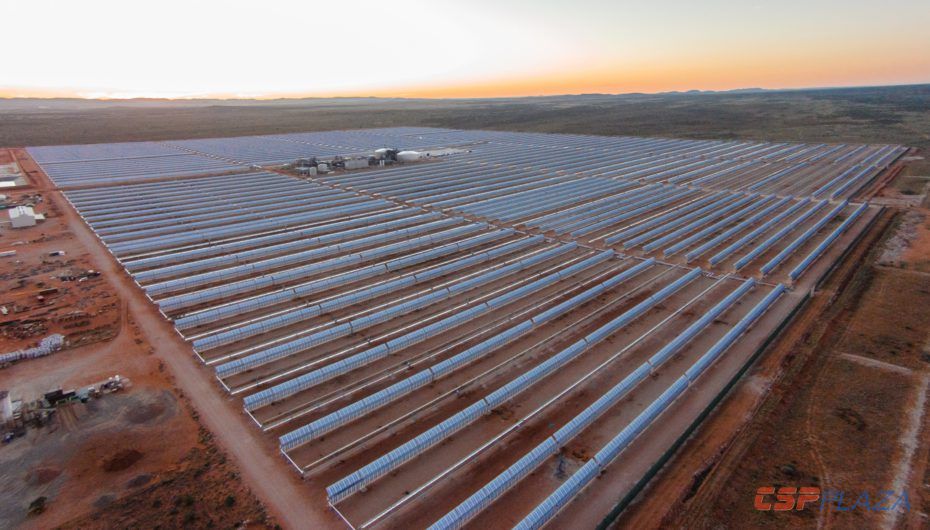

Kathu電站(zhan)(zhan)(zhan)采(cai)用(yong)了SENERTrough2大開(kai)口(kou)槽式(shi)集(ji)熱(re)器(qi)。這是繼摩(mo)洛哥裝(zhuang)機(ji)200MW的NOOR2槽式(shi)光熱(re)電站(zhan)(zhan)(zhan)之后又一個采(cai)用(yong)SENERTrough2大開(kai)口(kou)槽式(shi)集(ji)熱(re)器(qi)的商業(ye)化電站(zhan)(zhan)(zhan)。

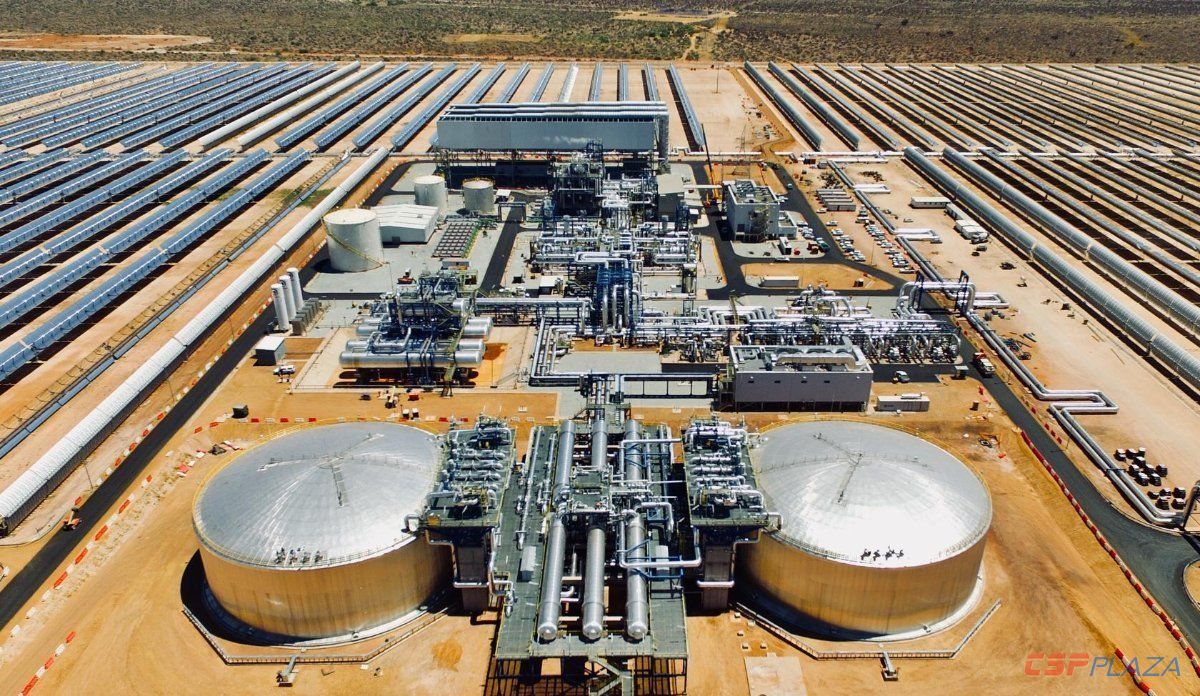

項目占地(di)面積(ji)4.5平方公(gong)里(li),配(pei)置4.5小時儲熱系統,安裝384000面反射鏡,250個回路,總采(cai)光面積(ji)1047000平方米。
該項目PPA協(xie)議期為20年,可為逾179,000戶家(jia)庭(ting)提(ti)供清潔穩定的電力,可在(zai)未(wei)來20年內減排600萬噸二氧化碳。
附項目推進過程:
2014年12月12日,南非能源部發(fa)布(bu)REIPPPP計劃第三階段B輪招標(biao)中標(biao)結果,蘇伊士(shi)環能集團(GDFSuez)投標(biao)的Kathu槽式電(dian)站(zhan)中標(biao)。
2015年(nian)4月,西班牙Sener和Acciona組(zu)成(cheng)的(de)聯合體被(bei)選(xuan)為南非Kathu光熱(re)電站(zhan)的(de)交鑰(yao)匙承包商。
2016年5月(yue),法(fa)國(guo)ENGIE宣布就(jiu)南(nan)非(fei)100MW的Kathu槽式光熱(re)電站與(yu)南(nan)非(fei)國(guo)家電力公司Eskom簽署了(le)為(wei)期20年的PPA購電協議。
2016年6月,Sener和Acciona聯合體宣布正式啟動南(nan)非(fei)Kathu光熱電(dian)站的建設工作(zuo)。
2016年7月,該項目完成融(rong)資(zi)。項目投資(zi)方是一個由ENGIE主導的財團(tuan),成員(yuan)包括SIOC社區發(fa)展信托基(ji)金、天達銀行、LerekoMetier及公共投資(zi)公司等(deng)投資(zi)機(ji)構,其中,ENGIE集團(tuan)持股48.5%。
2016年10月,項目正式動工建設。
2018年(nian)11月,項目首(shou)次(ci)實現并(bing)網成功。
2019年1月(yue)30日,項目實(shi)現商業化運行。
注:光(guang)熱電(dian)(dian)站(zhan)首次并網(wang)后,仍需一段時間的(de)調(diao)試進入全(quan)面商運(yun),而全(quan)面商運(yun)距(ju)離(li)達到電(dian)(dian)站(zhan)的(de)設計發電(dian)(dian)預期,仍需一定時間周(zhou)期的(de)調(diao)試學習,根(gen)本原因在于光(guang)熱電(dian)(dian)站(zhan)是一個多系統集成項目,各子系統及(ji)整(zheng)體系統實現完美匹配運(yun)行方能(neng)達到最佳運(yun)行表現。
