寒冬即至 首批光熱示范項目繼續推進建設
發布者:CSPPLAZA | 來源:CSPPLAZA光熱發電網 | 0評論 | 9633查看 | 2017-12-01 19:58:00
……
散入珠(zhu)簾濕羅幕,狐裘不(bu)暖錦衾薄。
將軍角(jiao)弓(gong)不(bu)得(de)控,都護鐵衣(yi)冷(leng)難著。
……

CSPPLAZA光熱發電網報道:一千多年前,唐代詩人岑參在其名作《白雪歌送武判官歸京》一詩中如是描述了大漠邊疆的徹骨嚴寒。

當下,正是在如此氣候條件之下,多個光熱示范項目仍在堅持繼續推進建設,以盡可能爭取在2018年底這一時間節點前建成投運。

本文對各地區正在開展的示范項目的建設動態進行了最新一輪匯總,下文所列出的各地氣溫數據來自于公開氣象數據,需要指出的是,因絕大多數項目位于各地的邊遠空曠地區,實際項目地的氣溫一般要比下文所列氣溫更低。

截至目前,首批示范項目中共有不到10個項目進入實質性建設階段,一半左右的項目仍囿于多方面原因未能開建。

綜合來看,已經進入實質建設階段的項目無一例外地選擇了在冬季繼續維持一定程度的施工作業,因天氣條件確實無法施工的混凝土澆筑多暫停作業,但集熱器的安裝、室內作業等工序多仍在進行。同時,也有個別項目采取了混凝土澆筑冬施措施堅持施工。

在冬季施工雖然可以在一定程度上保證項目進度,但因需要采取冬施防護措施,同時勞動力成本增加,也將在一定程度上增加施工成本。

但(dan)對于首(shou)批光熱示(shi)范項(xiang)目,即便目前已確認(ren)無法在(zai)2018年(nian)年(nian)底這一時(shi)(shi)間節點前投運(yun),但(dan)可(ke)以確定(ding)的(de)是,延期投運(yun)的(de)時(shi)(shi)間越短,獲得更(geng)高電價的(de)可(ke)能性就(jiu)越大(da),因此,對項(xiang)目方而言,在(zai)冬季繼續施工又實屬必須。

坐標:青海德令哈:3個

青海德令哈,白天的最高氣溫在0攝氏度左右徘徊,夜間最低溫度已近零下20攝氏度,這里有兩座國家光熱示范項目正在施工當中。

?中廣核太陽能德令哈50MW導熱油槽式光熱發電項目

這個項目即將成為我國首個投運的商業化光熱電站。目前,該項目已經完成了太陽島的整體安裝作業;太陽島、傳儲熱島和常規島正在進行分段分系統調試,電網接入系統也即將完工。按照目前進度,該項目在明年上半年甚至更早并網投運已無大礙。

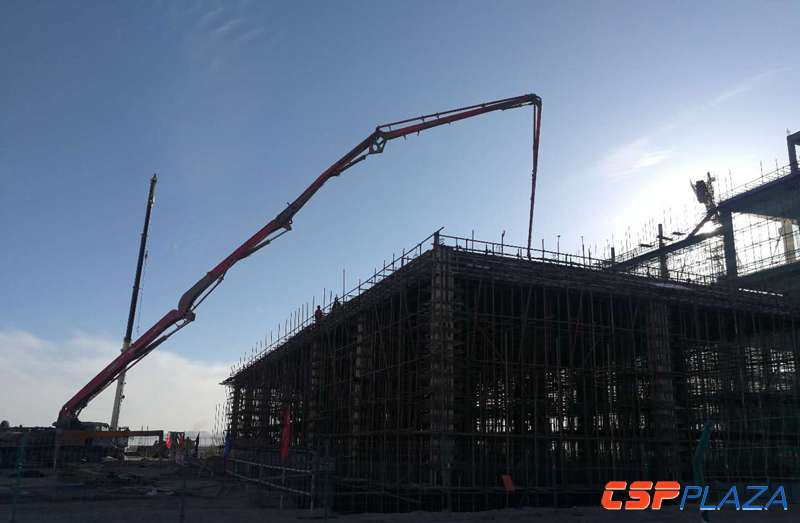

圖:中廣核太陽能(neng)德令哈(ha)50MW導熱(re)油槽式光熱(re)發(fa)電項目施工現場

項目地相關人員告訴CSPPLAZA記者,“室外氣溫在零下10℃以上,我們還可以進行室外調試工作,溫度再低可能就不行了。當然,室內調試工作可正常進行。”項目地的具體工作將視實際氣溫而定,每天的工作時長也得看天氣情況而定。

?中控太陽能德令哈50MW熔鹽塔式示范電站

距離中廣核項目地約一公里之隔的是正在建設的中控太陽能德令哈50MW熔鹽塔式示范電站,截至目前,該項目的吸熱塔已施工到73.5米,由于天氣原因,在11月中旬吸熱塔已停止施工,預計明年6月份吸熱塔混凝土部分全部澆筑完成。全廠水泥澆筑工作已全面停工。同時,其儲熱罐基礎已完工,目前正在進行罐體焊接工作,計劃到1月中旬停工。主廠房地表以下已經澆筑完成,換熱站水泥框架已經完工。

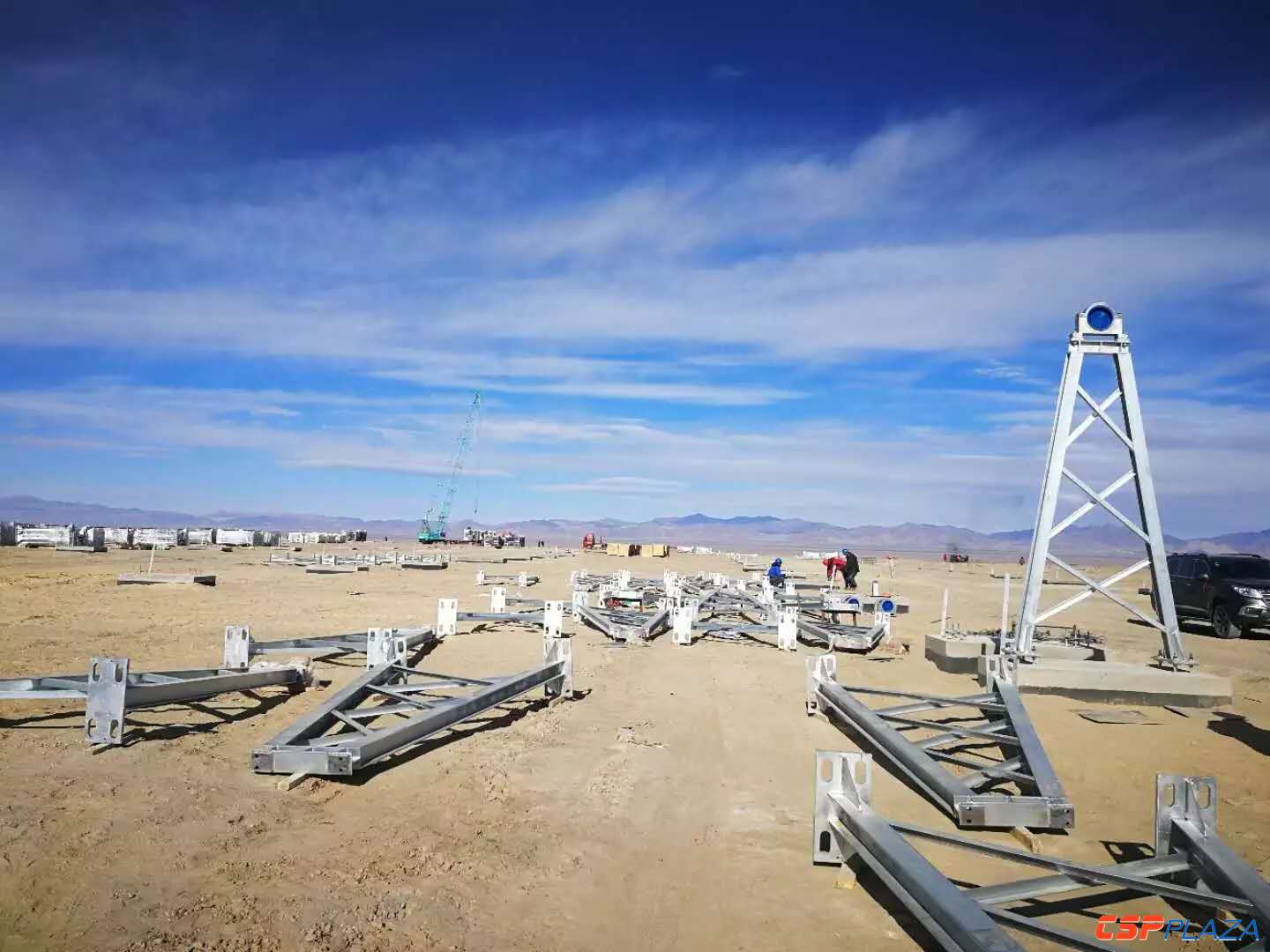

圖(tu):中控太陽能德令哈50MW熔鹽塔(ta)式示范電站建設(she)現(xian)場

另外,該項目整體將安裝定日鏡27135臺,定日鏡立柱現已完成安裝約1/4約計6800個,鏡場安裝工作冬季繼續進行。

?國電投黃河上游水電135MW熔鹽塔式光熱發電項目

該項目目前仍在進行前期工作,尚未正式開建。

坐標:青海共和:1個

在青海海南州共和縣西南約12公里的塔拉灘上規劃的海南州生態太陽能發電園區,西北勘測設計研究院共和50MW熔鹽塔式光熱發電項目正在這里建設。當前,共和縣白天最高氣溫在2攝氏度左右,夜間最低氣溫也已低至零下15攝氏度左右。

?西北勘測設計研究院共和50MW熔鹽塔式光熱發電項目

該項目于11月初開始現場土建工作,目前正在推進中;采購方面已完成聚光集熱系統設備及安裝、汽輪發電機、蒸汽發生器、熔鹽等的招標工作,其它采購招標工作將陸續開展。

坐標:甘肅敦煌:2個

相較德令哈的約3000米海拔,甘肅敦煌海拔僅約1500米,這里的寒冬似乎因此比德令哈要“溫柔”些,當前,敦煌的白天最高氣溫在5攝氏度左右,夜間最低溫度低至零下12攝氏度左右,這里座落著兩座國家光熱示范項目。

?首航節能敦煌100MW熔鹽塔式光熱發電示范項目

這是除中廣核德令哈項目之外建設進度最快的示范項目。截至目前,其定日鏡基礎已經完成1萬多個,計劃在2018年3月底全部完成;其吸熱塔筒體結構施工已到頂達到212米,吸熱塔內鋼結構及樓梯平臺陸續開始安裝;其蒸發島土建基礎已經完工;常規島汽機廠房主體結構已全部完成;定日鏡組裝車間也已施工完畢,組裝車間流水線生產線設備開始安裝。

圖:首航(hang)節能敦煌100MW熔鹽塔式光熱發電示范項目施工現(xian)場

首航節能相關人士告訴CSPPLAZA記者,進入冬季,第一,必須掌握現場的實際情況,深入研究需冬季施工的工程技術要求,對施工人員進行冬期施工技術交底。第二,及時掌握天氣預報的氣象變化趨勢及動態,以利于安排施工,做好預防準備工作。第三、在冬季施工期間,嚴格按批準的冬期施工要求進行施工,確保工程質量。

?蘭州大成敦煌50MW熔鹽線性菲涅爾式光熱發電示范項目

與首航節能敦煌項目一路之隔的是蘭州大成敦煌50MW熔鹽線性菲涅爾式光熱發電示范項目。據蘭州大成方面消息,截至目前,該項目各項前期手續已完成,項目電力接入一次、二次報告已獲批復;項目發電機設備已采購,蒸汽發生器已招標,各項主要設備正在采購;項目場平已完成,冬季集熱場施工也將不停工進行。

坐標:甘肅阿克塞:1個

甘肅阿克塞當前的白天最高氣溫在5攝氏度左右,夜間最低溫度低至零下12攝氏度左右,但在金釩能源阿克塞50MW熔鹽槽式光熱發電項目的項目地,因海拔更高,地域空曠,實際氣溫要比上述溫度低5攝氏度左右。在這里,金釩能源阿克塞50MW熔鹽槽式光熱發電項目的所有建設工作都未因寒冬而停止。

?金釩能源阿克塞50MW熔鹽槽式光熱發電項目

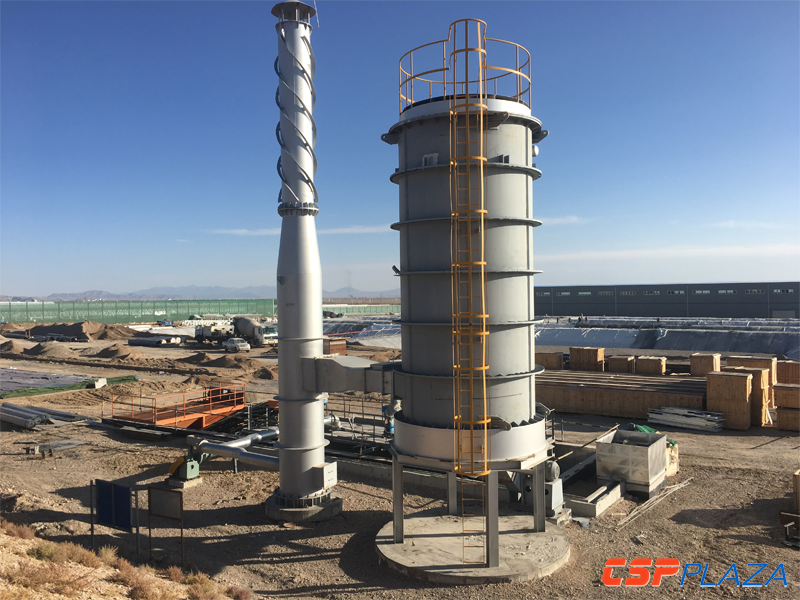

圖:金釩能源阿克塞50MW熔鹽槽式光熱發電項目施工現場

據了解,該項目集熱場樁基工程已經完工,承臺施工正在進行中,集熱器支撐塔架開始安裝;儲罐基礎開挖工作已經完成;主廠房基礎開挖完成,開始基礎澆筑;組裝車間主體結構完成,正在進行墻面、屋面施工;引水工程基本完工;匯流站和送出工程施工單位已經進場,正在進行施工準備。

圖:金釩能源阿克塞項目地的工人

項目方表示,該項目冬季將維持全面施工。包括采用熱水攪拌混凝土、對混凝土進行保溫和覆蓋保護等冬施措施進行,力爭在2018年年底前建成投運。

坐標:甘肅玉門:4個

在(zai)(zai)河西(xi)(xi)走廊西(xi)(xi)部的小城玉(yu)門,四座國家(jia)光熱(re)示范(fan)電(dian)站落地于此。當下(xia),玉(yu)門的白天(tian)最低(di)氣溫已在(zai)(zai)零(ling)下(xia),夜間最低(di)溫度(du)低(di)至零(ling)下(xia)15攝氏度(du)。但(dan)玉(yu)門鑫能(neng)光熱(re)第一電(dian)力(li)有限公司50MW熔(rong)鹽塔式光熱(re)發(fa)電(dian)項目仍在(zai)(zai)這里建(jian)設。

?玉門鑫能50MW熔鹽塔式光熱示范電站

該項目(mu)(mu)于2017年(nian)9月28日進場施(shi)工,目(mu)(mu)前主廠房基(ji)礎柱澆筑已(yi)(yi)出零米(mi);一號集熱模塊的(de)(de)鏡場土建已(yi)(yi)全部完成,支架(jia)也已(yi)(yi)安(an)裝完畢;吸熱器的(de)(de)主材已(yi)(yi)經進入現(xian)場;中央(yang)儲罐的(de)(de)技術方(fang)案(an)已(yi)(yi)經全部確定,采購工作正(zheng)在(zai)進行(xing)中。

圖:玉門鑫(xin)能50MW熔鹽塔式(shi)光熱(re)示范電站(zhan)建設現場

項目方表(biao)示,一號集熱(re)模塊的吸(xi)熱(re)器(qi)、緩沖罐的施工區域已經搭建棚(peng)子,采取了保溫措施;今冬計劃完(wan)成一號集熱(re)模塊定日(ri)鏡的安裝工作;二(er)次反射塔的鋼結構在(zai)室內完(wan)成焊接(jie),安裝完(wan)畢。

?龍騰玉門東鎮導熱油槽式50MW光熱發電項目

該(gai)項目(mu)(mu)目(mu)(mu)前仍(reng)在進行前期工作,尚未正式開(kai)建。

?中海陽玉門東鎮導熱油槽式50MW光熱發電項目

該項目目前(qian)仍在進(jin)行前(qian)期工作,項目場平工作已啟動。

?國華電力玉門熔鹽塔式100MW光熱發電項目

該項目目前仍在進(jin)行前期工作,尚未正式(shi)開建。

甘肅金塔:1個

?三峽新能源金塔熔鹽塔式10萬千瓦光熱發電項目

該(gai)項目(mu)目(mu)前仍在(zai)進行前期工(gong)作,尚(shang)(shang)未正式開(kai)建,項目(mu)EPC招標已于(yu)6月28日(ri)開(kai)標,但尚(shang)(shang)未定標。

甘肅武威:1個

?中節能甘肅武威古浪100MW導熱油槽式光熱發電項目

該(gai)項目(mu)(mu)目(mu)(mu)前(qian)仍在進行前(qian)期(qi)工作,尚(shang)未(wei)正(zheng)式(shi)開建。

內蒙古:2個

在(zai)首批示范項(xiang)(xiang)目中(zhong),內蒙古(gu)的烏拉特(te)前旗(qi)和(he)烏拉特(te)中(zhong)旗(qi)分別(bie)獲得一個菲(fei)涅爾式項(xiang)(xiang)目和(he)一個槽式示范項(xiang)(xiang)目,裝機量分別(bie)為(wei)5萬千(qian)瓦和(he)10萬千(qian)瓦。當前,烏拉特(te)中(zhong)旗(qi)的最高(gao)氣(qi)溫(wen)(wen)已(yi)經在(zai)零下(xia)5攝氏(shi)(shi)(shi)度(du)(du)左右,夜(ye)間(jian)最低溫(wen)(wen)度(du)(du)更是(shi)低至(zhi)零下(xia)20攝氏(shi)(shi)(shi)度(du)(du),烏拉特(te)前旗(qi)的最高(gao)氣(qi)溫(wen)(wen)在(zai)零下(xia)2攝氏(shi)(shi)(shi)度(du)(du)左右,夜(ye)間(jian)最低氣(qi)溫(wen)(wen)也已(yi)低至(zhi)零下(xia)15攝氏(shi)(shi)(shi)度(du)(du)。在(zai)此(ci)環境下(xia),位于(yu)烏拉特(te)中(zhong)旗(qi)的中(zhong)核龍騰烏拉特(te)中(zhong)旗(qi)100MW導(dao)熱(re)油(you)槽式光(guang)熱(re)發(fa)電項(xiang)(xiang)目正在(zai)這里建(jian)設。

?中核龍(long)騰(teng)烏拉特中旗(qi)100MW導熱(re)油槽式光熱(re)發電(dian)項目

圖(tu):中(zhong)核龍騰烏拉特中(zhong)旗100MW導熱油槽(cao)式光熱發(fa)電項目施(shi)工現場(chang)

該(gai)項目目前場平已(yi)經完(wan)成95%,2萬平方(fang)米(mi)安裝廠房(fang)基礎已(yi)經完(wan)成,12月份將完(wan)成結構安裝。

?北方聯合電力烏拉特50MW導熱油菲涅爾光熱發電項目

該項目(mu)目(mu)前仍在進行前期工作,融資(zi)尚(shang)未(wei)落地(di),采購(gou)尚(shang)未(wei)開始(shi),尚(shang)未(wei)正(zheng)式開建。

新疆哈密:1個

在(zai)有著“西域襟喉,中(zhong)(zhong)華拱衛”之稱的(de)新(xin)疆哈密(mi),中(zhong)(zhong)電(dian)工程哈密(mi)50MW熔鹽塔式光熱(re)發電(dian)項目已(yi)經開建。當前,哈密(mi)白天(tian)的(de)最(zui)高氣溫在(zai)5攝(she)氏度(du)(du)(du)左右,夜間最(zui)低溫度(du)(du)(du)已(yi)低至零下12攝(she)氏度(du)(du)(du)左右。

?中電工程哈密50MW熔鹽塔式光熱發電項目

該項目(mu)于2017年8月正式開工,目(mu)前(qian),三大主機設備(bei)、聚光(guang)集熱系統、第一批輔機設備(bei)等(deng)已(yi)采購完成,熔(rong)鹽泵(beng)、罐體等(deng)關鍵(jian)設備(bei)等(deng)招標工作也已(yi)陸(lu)續(xu)展開;今年冬季,該項目(mu)將主要完成工程設計工作,隨后將進入全面、快速(su)建設階段。

河北張家口:4個

河北(bei)(bei),共(gong)有四(si)個(ge)項(xiang)目(mu)(mu)(mu)入選首批(pi)光熱示范(fan)項(xiang)目(mu)(mu)(mu),其中張(zhang)家口張(zhang)北(bei)(bei)縣(xian)獲(huo)得2個(ge)項(xiang)目(mu)(mu)(mu)(菲涅爾式),裝(zhuang)機量(liang)都為(wei)(wei)5萬千(qian)瓦(wa),尚(shang)義(yi)(yi)縣(xian)和(he)察(cha)北(bei)(bei)管理區各獲(huo)得1個(ge)項(xiang)目(mu)(mu)(mu)(一(yi)塔(ta)一(yi)槽),裝(zhuang)機量(liang)分(fen)別為(wei)(wei)5萬千(qian)瓦(wa)和(he)6.4萬千(qian)瓦(wa)。當前,張(zhang)北(bei)(bei)縣(xian)的最低(di)氣(qi)溫(wen)已(yi)(yi)經(jing)低(di)至(zhi)零下(xia)15攝氏度(du),最高(gao)溫(wen)度(du)已(yi)(yi)經(jing)低(di)至(zhi)零度(du),尚(shang)義(yi)(yi)縣(xian)的最低(di)氣(qi)溫(wen)已(yi)(yi)經(jing)低(di)至(zhi)零下(xia)20攝氏度(du),最高(gao)溫(wen)度(du)已(yi)(yi)至(zhi)冰點。

?達華工程尚義50MW熔鹽塔式光熱發電項目

該項目(mu)場(chang)址已得(de)到落實,目(mu)前(qian)正在開(kai)(kai)展土地測量(liang)等工(gong)作(zuo);并網手續已經備案(an),并委托國(guo)網經研院(yuan)進行了接入系統的設計(ji)工(gong)作(zuo),計(ji)劃(hua)春(chun)節(jie)前(qian)辦(ban)理完各項前(qian)期手續;計(ji)劃(hua)2018年1月開(kai)(kai)始招(zhao)標工(gong)作(zuo),2018年4月開(kai)(kai)工(gong)建(jian)設。

?華強兆陽張家口50MW水工質類菲涅爾光熱發電項目

該項(xiang)(xiang)目土地問題已解決,前期工(gong)作正在(zai)推進;一期15MW項(xiang)(xiang)目常規島(dao)汽(qi)輪(lun)機已沖轉(zhuan)成功(gong);冬季爭取盡快完成四(si)通一平、施工(gong)圖設計工(gong)作。

?中信張北新能源50MW水工質類菲涅爾式光熱發電項目

該項目目前仍在進行(xing)前期工作,尚未正式開建。

?中陽張家口察北能源有限公司64MW熔鹽槽式光熱發電項目

該項目目前仍在融(rong)資;場平已經做了一(yi)部分(fen);地勘已完(wan)成;設計方案(an)已完(wan)成。
