CSPPLAZA光熱發電網訊:近日,由法(fa)國工(gong)(gong)業集團CNIM旗下子公司SUNCNIM負責開發的(de)9MWe線性菲涅爾式DSG光熱電站(zhan)的(de)建(jian)設工(gong)(gong)作取(qu)得新進展,第一(yi)批反射鏡系統已經安裝就位。該項目于2016年10月(yue)開工(gong)(gong)建(jian)設,預計兩年內可以建(jian)成投運。
據CSPPLAZA此前報道, 這個被命名為eLLO的9MW商業(ye)化水工(gong)質菲(fei)涅爾光熱(re)發電項(xiang)目(mu)位于法國比利牛斯山LIo地區,于去年(nian)10月14日完成(cheng)融資(zi)并開工(gong)建(jian)設(she),由歐洲銀行出資(zi)75%,私人募股資(zi)金占(zhan)25%。該項(xiang)目(mu)將配備4小時儲熱(re)系統,總(zong)投資(zi)達6000萬(wan)歐元(yuan)(約合4.78億人民幣)。
據了解(jie),該項目占地36公(gong)頃(qing),集熱器(qi)數量達23800個,共(gong)將安(an)排95200面(mian)定(ding)日鏡,總采光面(mian)積達15.3萬平方(fang)米,此外還備(bei)有9個儲(chu)能器(qi)以(yi)滿足長(chang)(chang)達4小時的(de)儲(chu)熱時長(chang)(chang),項目投運(yun)后可滿足6000余戶家庭的(de)用(yong)電量。法國電力公(gong)司(si)EDF與(yu)SUNCNIM簽署了關于該項目長(chang)(chang)達20年的(de)購(gou)電協議。
該項目最(zui)大的亮(liang)點在(zai)(zai)于其并未(wei)選用最(zui)為常見(jian)的熔鹽工質(zhi)(zhi)作儲(chu)熱介質(zhi)(zhi),而(er)是選擇了水(shui)(shui)蒸(zheng)氣儲(chu)熱。早在(zai)(zai)2010年(nian),該公司曾(ceng)在(zai)(zai)法國(guo)La Seynesur Mer地區建成一裝機(ji)500KW的小(xiao)型(xing)菲涅爾水(shui)(shui)工質(zhi)(zhi)示范(fan)項目,并配備蒸(zheng)汽發生系統,用于試驗實際運行效(xiao)果。

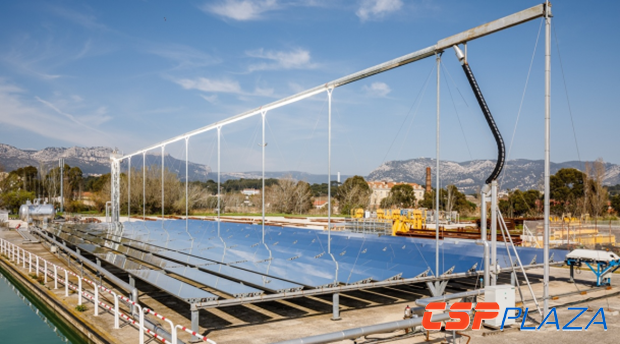

圖:2010年建成的(de)小(xiao)型示范系統
SUNCNIM總經理Sylvain LEGRAND此前在接受CSPPLAZA記者采訪時表示(shi),該項(xiang)(xiang)(xiang)目得(de)(de)到法國(guo)政(zheng)府的(de)大(da)力支持,項(xiang)(xiang)(xiang)目簽約(yue)(yue)電價達到300歐元/MWh,大(da)約(yue)(yue)是中國(guo)的(de)示(shi)范項(xiang)(xiang)(xiang)目上網電價的(de)2倍。在過去四年的(de)時間(jian)里(li),他們陸(lu)續取(qu)得(de)(de)了當地政(zheng)府的(de)建(jian)設(she)許可證,完成了項(xiang)(xiang)(xiang)目的(de)設(she)計及融資工作。
下面(mian)一組圖片(pian)展示了eLLO電站融(rong)資完成(cheng)后,有(you)序展開(kai)的建設進程。

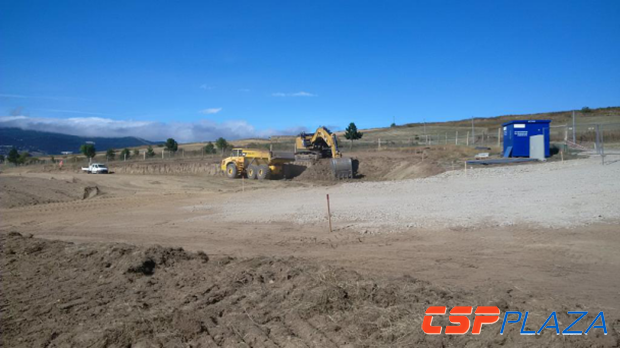

圖:項目場平施工現場(攝于(yu)2016年10月)

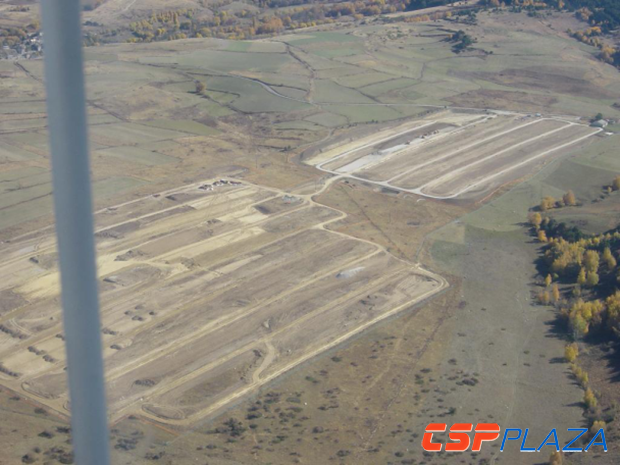

圖(tu):項(xiang)目土建工程正在(zai)展開(攝(she)于2016年12月1日(ri))

圖(tu):項目基建工作(zuo)在冬季如期完成(攝于2017年2月15日)

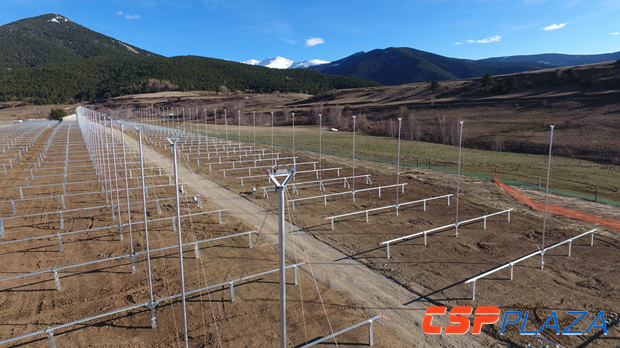

圖:首(shou)批集熱器支撐結構安裝(zhuang)就位(攝于2017年3月(yue)25日)
圖(tu):約(yue)一半(ban)的(de)集熱器支撐(cheng)結(jie)構安裝就(jiu)位(攝(she)于(yu)2017年4月)

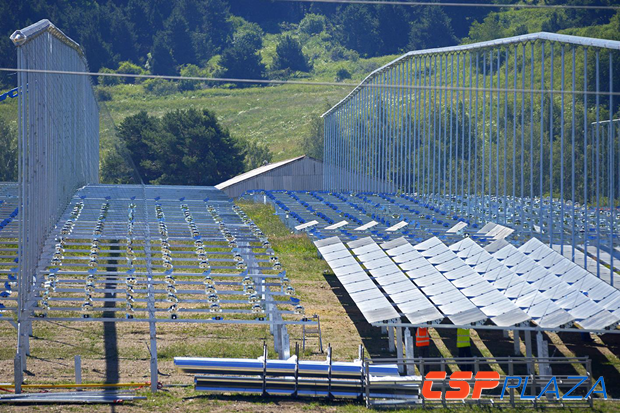

圖:第一批反射鏡(jing)系統(tong)安裝就(jiu)位(攝于2017年7月底)
